甘肅:引洮供水二期配套工程-191公里輸水管網+智能灌溉系統再造2萬畝良田
時間:2025-05-27   發布:杭州邁煌科技   閱讀:139

      當下,甘肅省定西市安定區的省列重大項目——引洮供水二期配套高標準農田灌溉工程正在緊鑼密鼓地推進。項目承擔著將洮河水資源高效輸送至田間地頭的重要使命,計劃新建長達191公里的輸水管網,并配套建設蓄水池及智能灌溉系統。屆時,一個覆蓋甘谷縣西北部旱塬區的現代化灌溉網絡將全面建成。項目建成后,不僅能讓1.2萬農村人口喝上優質洮河水,還將為當?shù)匕l(fā)展高原夏菜、中藥材等特色種植產業提供堅實的水利保障;工程將再造2萬畝水田,從旱地變身高產良田,大大提振了村民的種糧積極性,實實在在為當?shù)剞r(nóng)民增收提供產業支撐。

      2014年底,引洮供水一期工程建成通水,截至2021年底累計供水6.23億立方米。2021年9月,作為國家確定的172項節水供水重大水利工程之一,引洮供水二期工程建成。隨著甘肅省這項規模ZUI大、受益人數ZUI多的跨流域調水工程主體全線完工,延續半個多世紀、惠及全省約1/4人口的引洮夢終于實現。

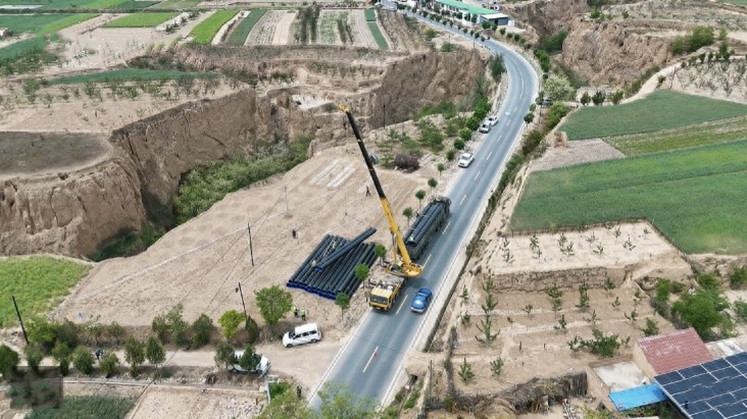

      近日,在定西市安定區引洮供水二期配套高標準農田灌溉工程的建設現場,施工人員正爭分奪秒地鋪設主管道。自今年3月復工以來,主取水口處能容納2000立方米灌溉用水的關鍵工程已順利建成。目前,除主管道按進度穩步推進外,其余配套工程均已安裝到位。工程全面投用后,安定區灌溉面積將從不足15萬畝增至19.6萬畝,馬鈴薯畝產將從2000斤躍升至6000斤,節水40%以上。

      2023年4月,總投資7.8億元的引洮供水二期配套工程正式啟動,將惠及6個鄉鎮5.3萬畝耕地。截至目前,已完成輸水管道鋪設28.36千米,8座蓄水池主體竣工。項目預計2027年全面建成,屆時全區灌溉面積將擴大至19.6萬畝。

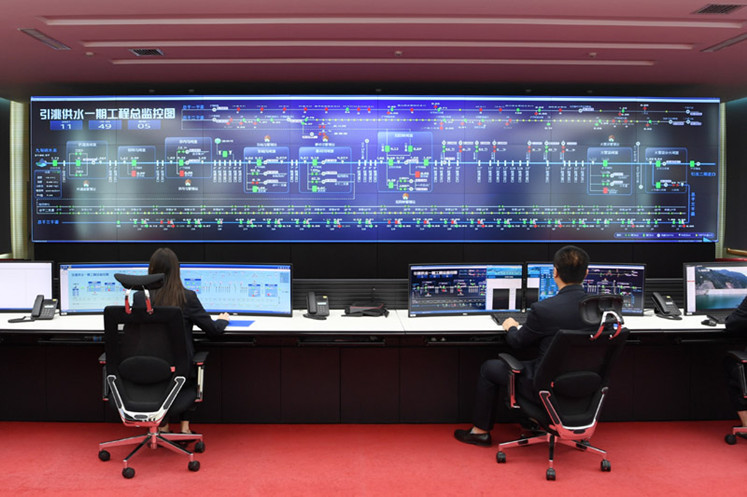

      引洮供水二期配套工程-191公里輸水管網+智能灌溉系統主要好處體現在提升春灌效能和用水調度上,一、提升春灌效能:工程依托數字孿生技術構建智慧化管理體系,通過全線部署的800余個視頻監控點、186套測控一體化閘門及2000余支安全監測傳感器,實現工程運行狀態的24小時動態監測與預警,保障供水安全有效。二、用水調度:借助數字孿生技術搭建智能體系。采集歷年春灌數據,精準預判用水需求,模擬調配方案,擴充市外引調水量,打造可靠水源“補給站”,從根本上消除春灌因水量不足而延遲的隱患。在100多公里外,甘肅省引洮工程水資源利用中心工程二處的監控大屏前,工作人員輕點鼠標,對沿線骨干渠系閘門(水口),從取水、輸水到分水,全程精準把控,讓每滴水都能及時、足額送達農田。
